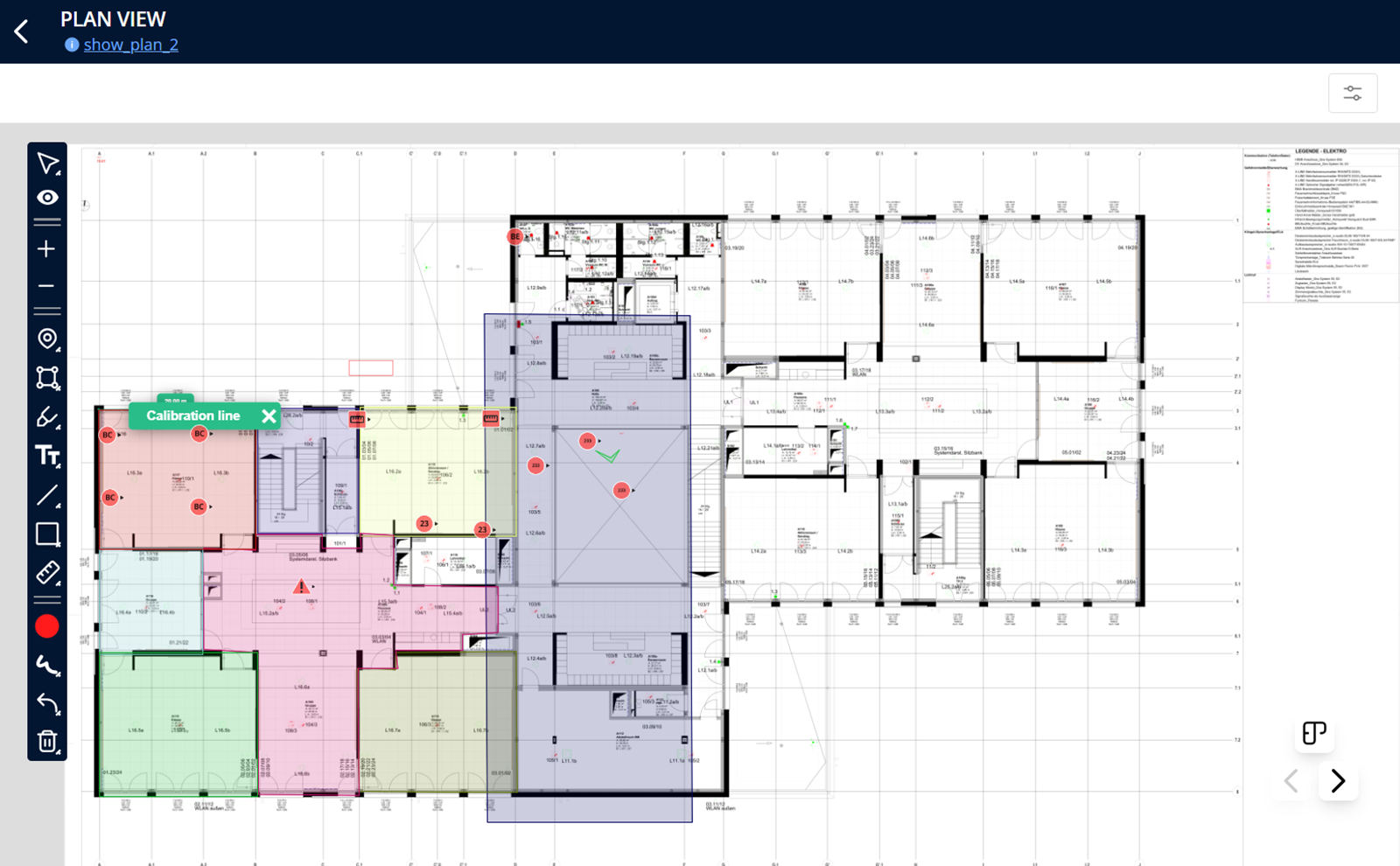

📌 Vista planimetria CENDAS
Qui puoi lavorare con le planimetrie digitali, spuntando le attività e aggiungendo commenti e immagini, se necessario.
➡️ Spuntare le attività
Per spuntare un'attività, aprila facendo clic sul relativo pin nella planimetria. Per spuntarla, hai a disposizione le seguenti opzioni:

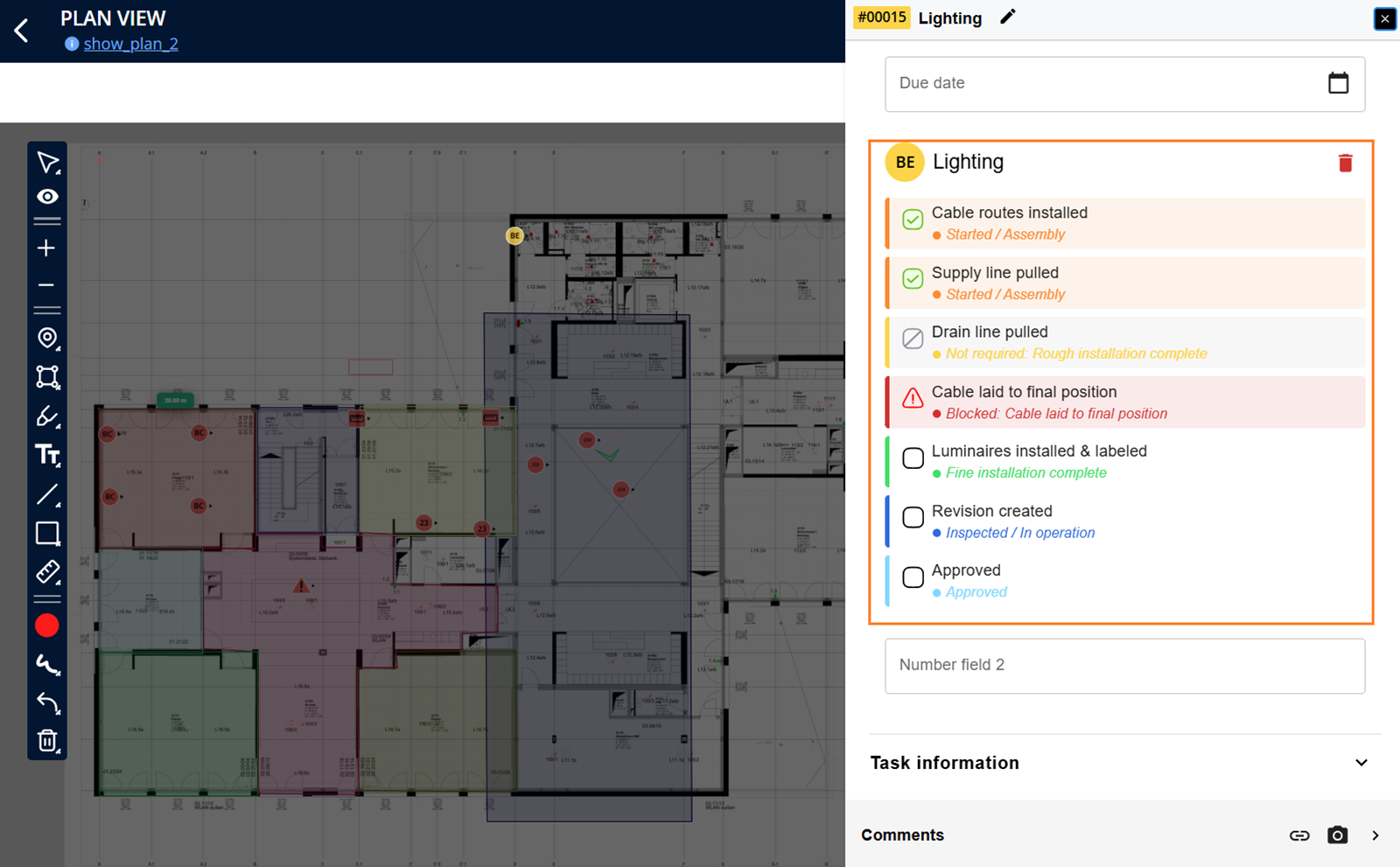

Spunta i passaggi di lavoro completati nella checklist del menu laterale che si apre. Il colore del pin dell'attività cambia automaticamente in base allo stato di elaborazione. |
|
| Se un passaggio di lavoro non era necessario, puoi contrassegnare la casella corrispondente con un meno grigio facendo clic due volte. | |
| Se un passaggio di lavoro non può essere eseguito (ad esempio, a causa di un'ostruzione del cantiere), puoi contrassegnare la casella corrispondente con una croce rossa facendo clic tre volte. L'attività è ora bloccata, pertanto il relativo stato e colore non cambieranno ulteriormente finché il blocco non verrà rimosso. |
➡️ Assegnare responsabili e scadenze

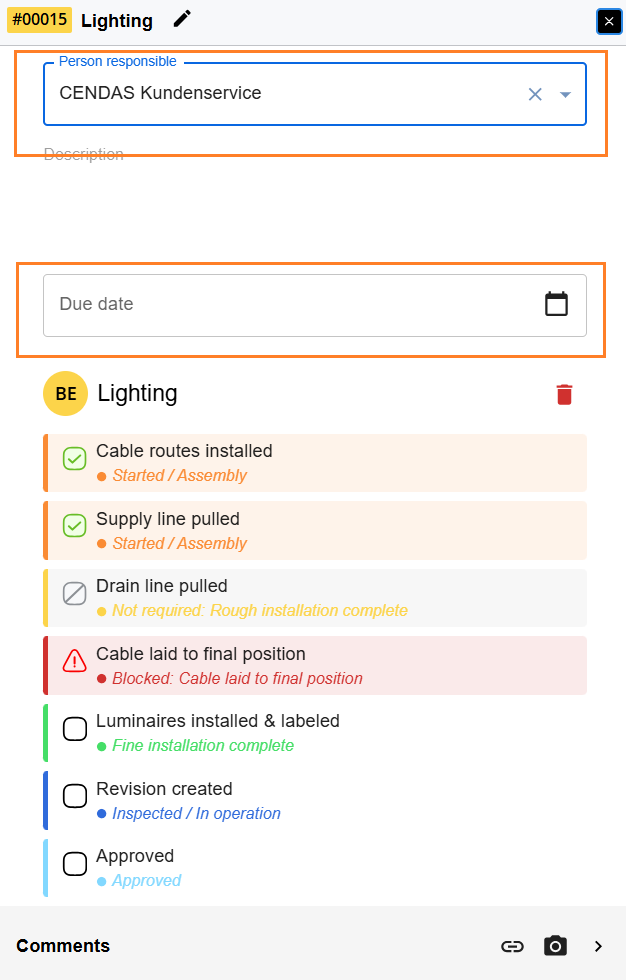

Per assegnare un responsabile e/o una scadenza a un'attività, aprila facendo clic sul pin nella planimetria. Quindi espandi la sezione Informazioni sotto la checklist e seleziona lì il responsabile e/o la scadenza.
💡Suggerimento:
Se vuoi assegnare una scadenza a più componenti, ti consigliamo di utilizzare la selezione multipla. Troverai maggiori informazioni al riguardo più avanti in questa guida.
➡️ Aggiungere commenti e immagini
Per aggiungere commenti e/o un'immagine a un'attività, aprila facendo clic sul relativo pin nella planimetria. Quindi espandi la sezione dei commenti. Inserisci il commento nel campo e invialo facendo clic sulla freccia blu accanto al campo di inserimento. Puoi aggiungere un'immagine facendo clic sulla graffetta e aprendo l'immagine nell'esplora file visualizzato. Puoi anche aggiungere più immagini contemporaneamente.
➡️ Selezione multipla

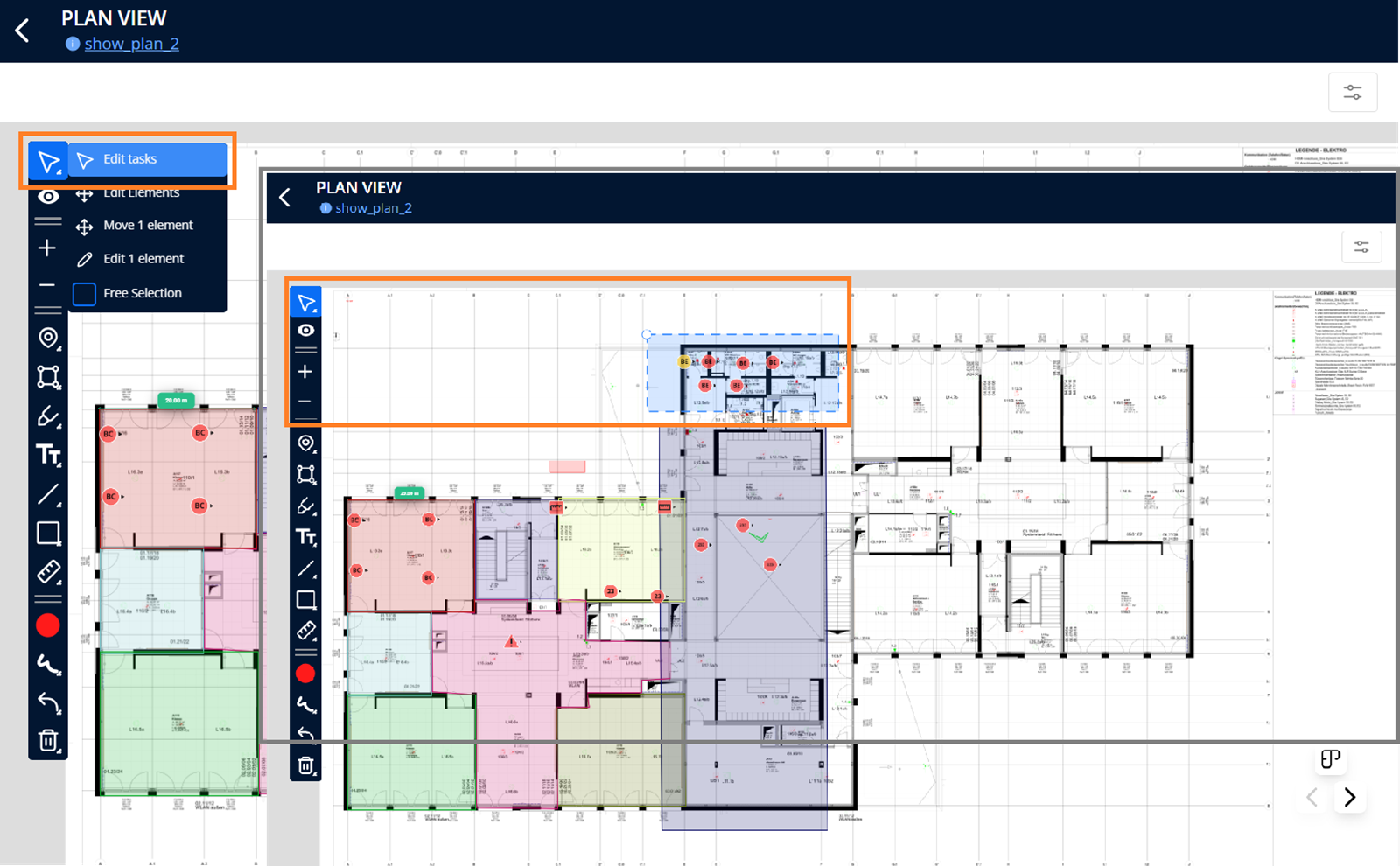

Per selezionare più attività contemporaneamente, fai clic sull'icona della freccia nella barra degli strumenti e poi su Selezione multipla. Quindi definisci l'area sulla planimetria facendo clic nel punto in cui devono essere selezionate le attività.

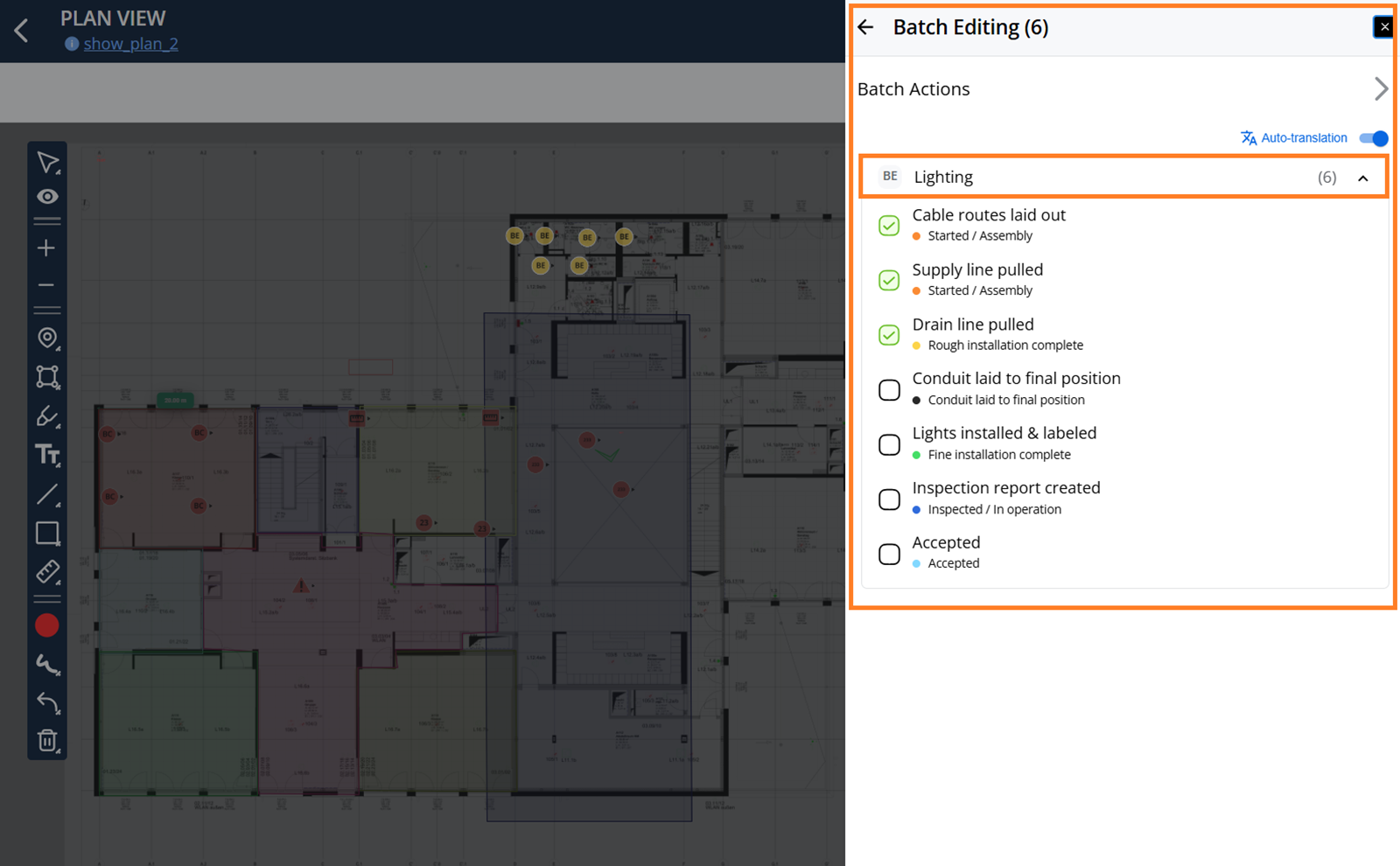

Spuntare più attività contemporaneamente
Nel menu laterale, tutte le attività comprese nell'area definita vengono visualizzate raggruppate per checklist. Tocca l'attività per la quale vuoi documentare l'avanzamento dei lavori e spunta i passaggi di lavoro corrispondenti.
Modificare più attività contemporaneamente

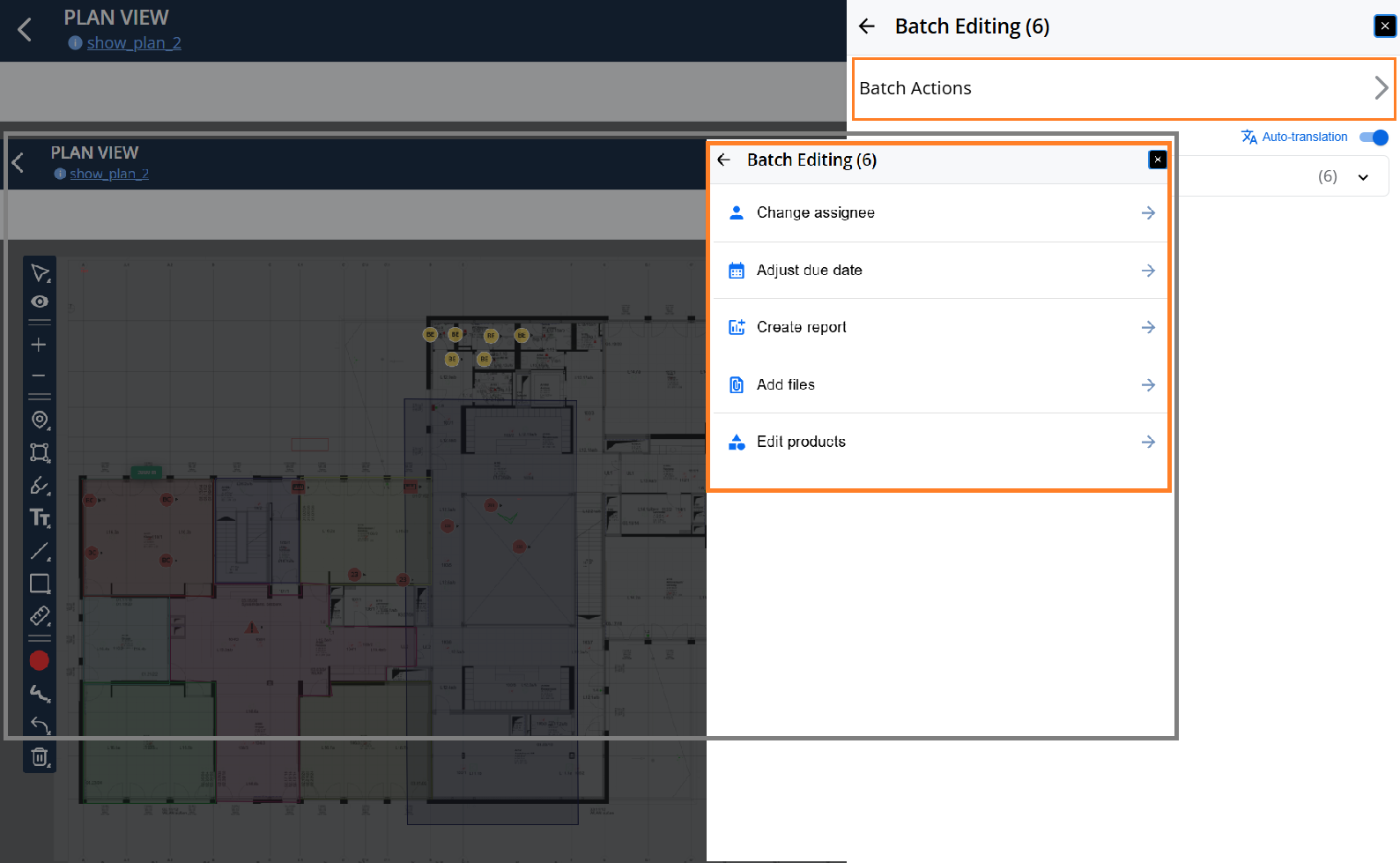

Inoltre, tramite la modifica in blocco e dopo aver selezionato le attività desiderate, puoi assegnare un responsabile, impostare una scadenza e assegnare documenti alle attività.
📣Nota:
Se le attività selezionate in una checklist hanno stati di elaborazione diversi, ciò viene indicato da punti interrogativi nelle caselle di controllo. Per portare le attività allo stesso stato di elaborazione, puoi sovrascrivere i punti interrogativi facendo clic su di essi.

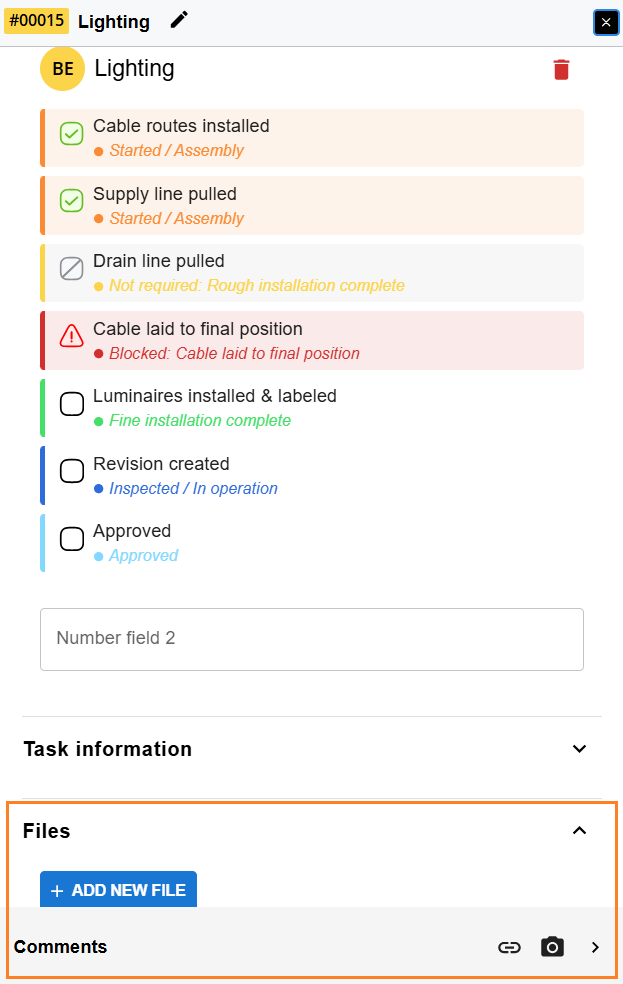

➡️ Aggiungere file

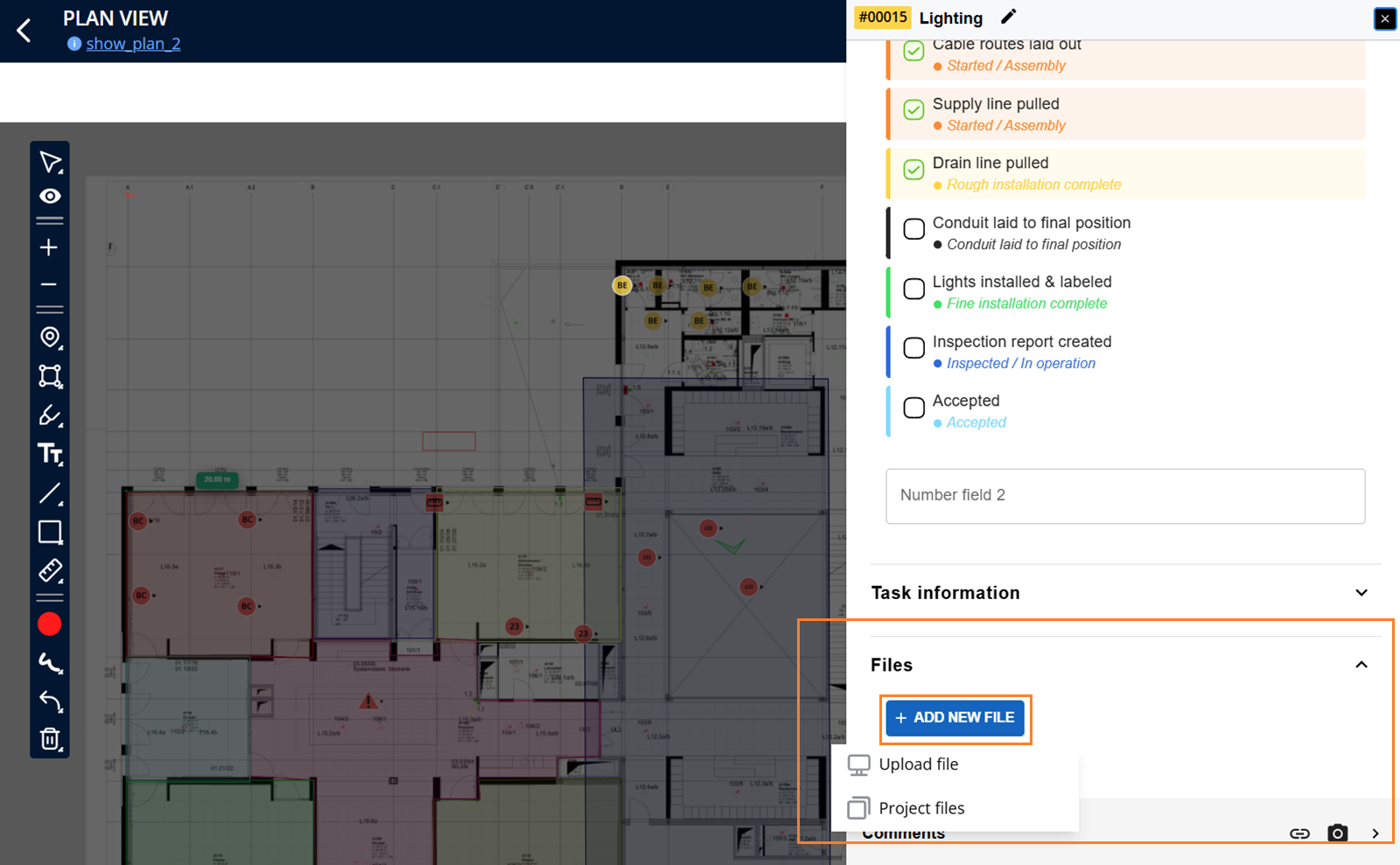

Puoi anche aggiungere file alla tua attività. Puoi utilizzare file dal gestore file o caricarli direttamente dal tuo dispositivo.
Caricare un file dal dispositivo:
Espandi la scheda “File” e fai clic su Aggiungi nuovo file
Quindi seleziona Carica file, scegli il file corrispondente e caricalo.
Caricare un file dal gestore file:
Espandi la scheda “File” e fai clic su Aggiungi nuovo file
Quindi fai clic su Gestore file, seleziona il file appropriato e fai clic su Aggiungi file
❗Importante:
Se selezioni Crea come collegamento, tutte le modifiche apportate verranno applicate anche al file nel gestore file. Se non selezioni questa opzione, puoi riutilizzare il file e compilarlo più volte.
➡️ Registro delle attività

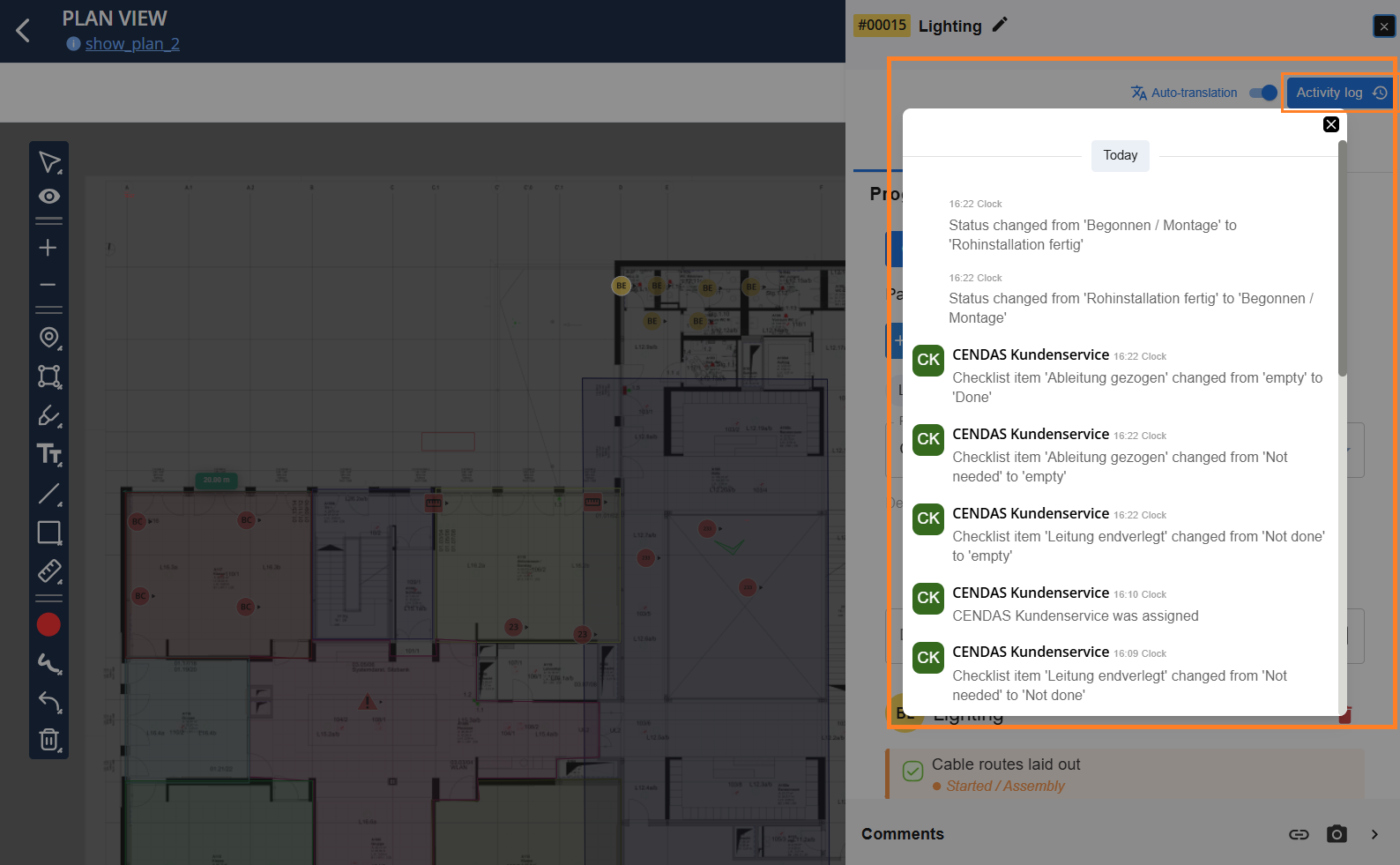

Il registro delle attività facilita la tracciabilità delle azioni durante il processo di costruzione. Grazie al timestamp, è possibile determinare quando è stata eseguita ciascuna azione (modifiche di stato, allegati di file, ecc.).
⏭️ Tutto fatto?
Scopri qui come creare il rapporto giornaliero di cantiere e misurare i materiali installati:
